V prostoru návsi a U Zvoničky pokračovalo ukládání potrubí a revizních šachet dešťové kanalizace. Z ulice U Zvoničky do ulice Hlavní následně pokračovalo ukládání trubního vedení a kanalizačních šachet pro dešťovou kanalizaci. Souběžně s ukládáním dešťové kanalizace probíhalo i ukládání potrubí vodovodního přivaděče Hrusice.
Chodníky

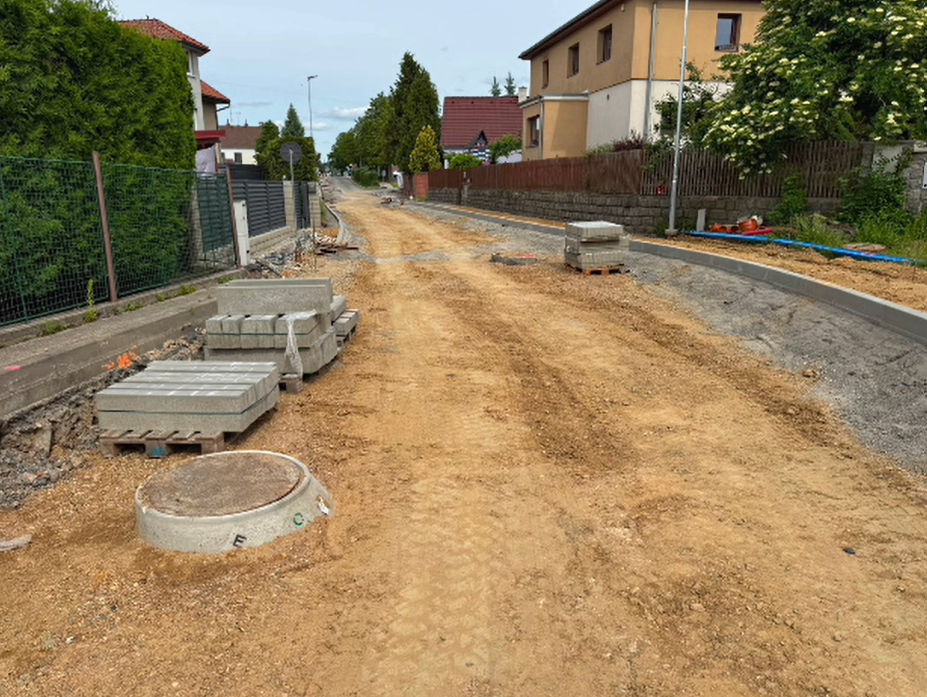

Na Hlavní ulici v úseku od odbočky k hotelu SEN až po ulici Družstevní se v tomto týdnu podařilo chodník kompletně dokončit. Následně pokračuje realizace chodníků v navazující části ulice Hlavní, kde bude probíhat v následujícím týdnu usazování obrubníků a podkladních vrstev pro pokládku zámkové dlažby.
Veřejné osvětlení
Spolu s nově položeným chodníkem na ulici Hlavní a v prostoru návsi U Zvoničky se podařilo nainstalovat a rozsvítit nové lampy veřejného osvětlení. Následná pokračující instalace nových lamp veřejného osvětlení bude probíhat v následujících týdnech.
Komunikace
I v tomto týdnu probíhaly pokračující práce na ukládání a hutnění konstrukčních vrstev komunikace. Nedílnou součástí těchto prací byly pokračující výkopové práce pro ukládání dešťové kanalizace, přivaděče vodovodu Hrusice a další technické infrastruktury, které jsou součástí rekonstrukce komunikace ulice Hlavní.
Prostor u Zvoničky a návsi

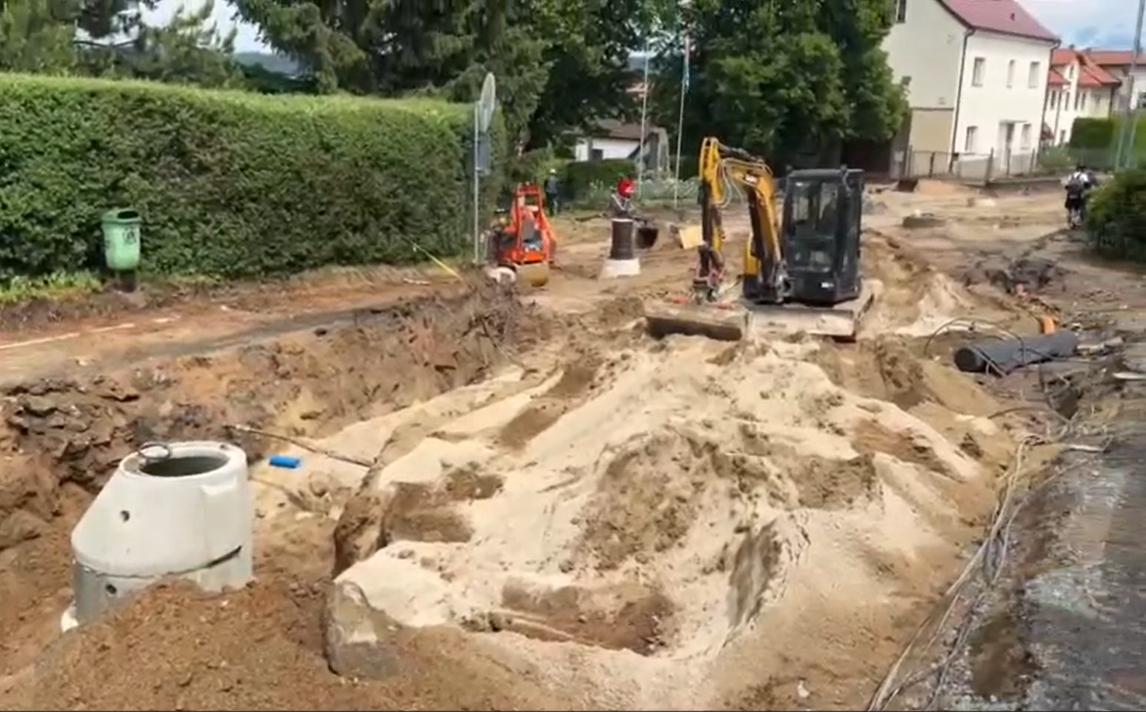

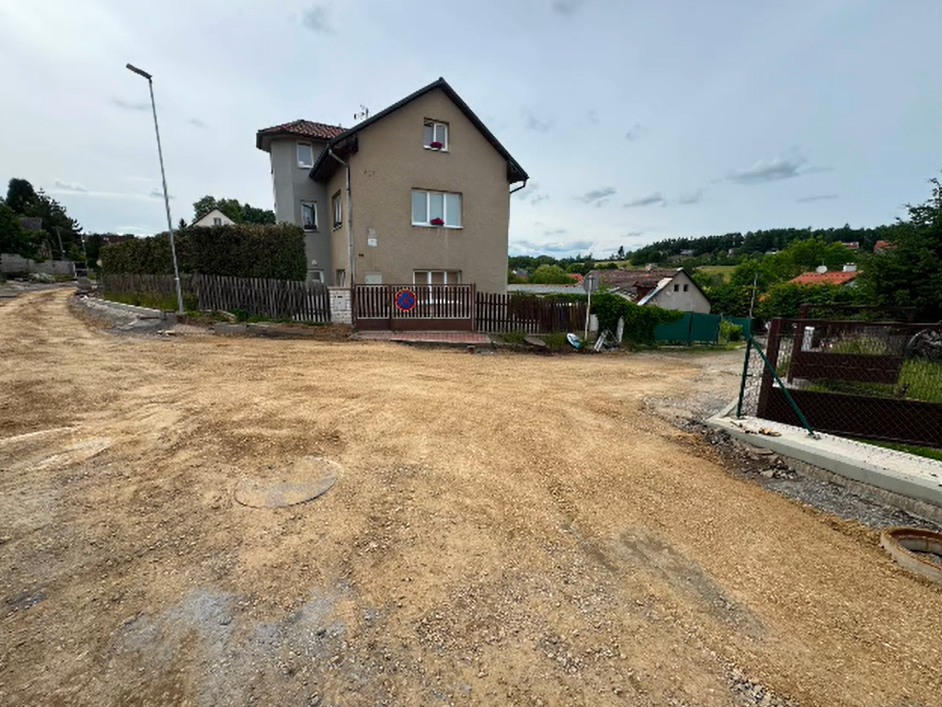

Práce v prostoru v okolí Zvoničky v tomto týdnu zaznamenaly velký posun. Byla zrealizována deštová kanalizace a pokládka dalších konstrukčních vrstev pro budoucí komunikaci, žulové chodníky a vydlážděný prostor. Veřejné prostranství u Zvoničky, tak zase více získalo finální tvar a podobu.
Most
V tomto týdnu probíhaly finální přípravy pro rekonstrukci mostu.
V první části výluk rekonstrukce mostu budou probíhat přípravné práce, které budou probíhat v době výluk na železniční trati. První část výluk a prováděných prací bude probíhat ve dnech:
10./11.6.2026 v době 22:10- 4:10 hodin,
11./12.6.2026 v době 22:50- 4:50 hodin,
13.6.2026 v době 00:10- 4:10 hodin,
14.6.2026 v době 00:10- 4:10 hodin.
V době první části výluk budou probíhat tyto práce:
* Montáž ocelových nosných prvků pro následnou montáž dřevěné nosné konstrukce pro protidotykovou ochrannou konstrukci
* demontáž stávající ochranné protidotykové konstrukce a ochranného zábradlí
* následná montáž dočasné dřevěné protidotykové ochrany.
O druhé části výluk a prováděných pracích, které budou probíhat ve dnech 11.7.-16.7.2026 budeme v předstihu informovat.
Upozornění pro obyvatele:
Tyto práce budou probíhat v termínu 9.6.-14.6.2026, přes den ale i v době nočního klidu. Povaha prací a technologický postup prací vyžadují koordinaci s výlukami na železniční trati, které je bezpodmínečně nutné přesně dodržet.
Z výše uvedených důvodů, bychom chtěli obyvatele v bezprostřední blízkosti a okolí rekonstruovaného mostu požádat o velkou míru trpělivosti a shovívavosti při provádění těchto prací. Snahou je, aby prováděné práce v době nočního klidu proběhly v nejkratším možném čase.
Uzavírka části ulice Hlavní včetně uzavření mostu je dle DIO do 31.7.2026 a nadále platí, že by poté měla být ulice Hlavní kompletně pro provoz obnovena a následně budou zahájeny opravy na objízdných trasách.
Cetin
Etapy 1A, 1B, a 5A
Tyto etapy jsou fyzicky dokončeny včetně oprav několika překopů na komunikacích.
Opravy již provedených překopů
Dne 2.6. Proběhla oprava stávajících překopů v ulicích:
• Svahová u č.p.394
• Slepá u č.p. 352
• U Hřiště u č.p. 122
Dokončená etapa 5B
Práce v etapě byly fyzicky dokončeny. K finálnímu předání dojde po provedení asfaltování překopu v ulici U Transformátoru. Asfaltování tohoto překopu bude provedeno spolu s dalšími překopy následujících etap, termín asfaltování překopu bude v předstihu upřesněn. Překop je aktuálně zaštěrkovaný pro bezproblémový průjezd ulicí.
Probíhající etapa 1C
1.6.2026 byla zahájena etapa 1C, která bude probíhat v ulicích Nad Stráněmi, Slunečná, Jižní, Nad Vávrákem. Předpokladaný termín dokončení etapy je 19.6.2026.
Zahájení nové etapy
Realizace Etapy 1D se předpokládá v termínu od 22.6.-24.7.2026. O přesném termínu a rozsahu ulici budeme v předstihu informovat.
Přivaděče vodovodu
Práce probíhají dle harmonogramu, situace je tak nadále beze změny oproti minulým týdnům.
Zobrazovat míň
12.6.2026 19:20
Aktuální výška:
88 cm
| Aktuální stavy hladiny v okolí | |
|---|---|
| LG Kácov | normální |
| LG Český Šternberk | normální |
| LG Nespeky | normální |
12.6.2026 19:57
Aktuální teplota:
15.1 °C
Vlhkost:
88.5 %
Rosný bod:
13.2 °C
Obec Senohraby leží ve Středočeském kraji, v okrese Praha-východ, na hranici s okresem Benešov. Obec leží u mezinárodní silnice I/3 a 2 km od dálnice D1 Praha – Brno. Středem Senohrab prochází železniční trať České Velenice – Praha. Katastrální výměra obce činí 343 hektarů. Nadmořská výška obce je 270 až 424 metrů n.m. První písemná zmínka o Senohrabech je z 15. století. Nad soutokem potoka Mnichovky a řeky Sázavy je zřícenina hradu Zlenice, která se podle dominantního zbytku věže obecně nazývá Hláska.
