Stavební report – 22. týden a výhled na 23. týden

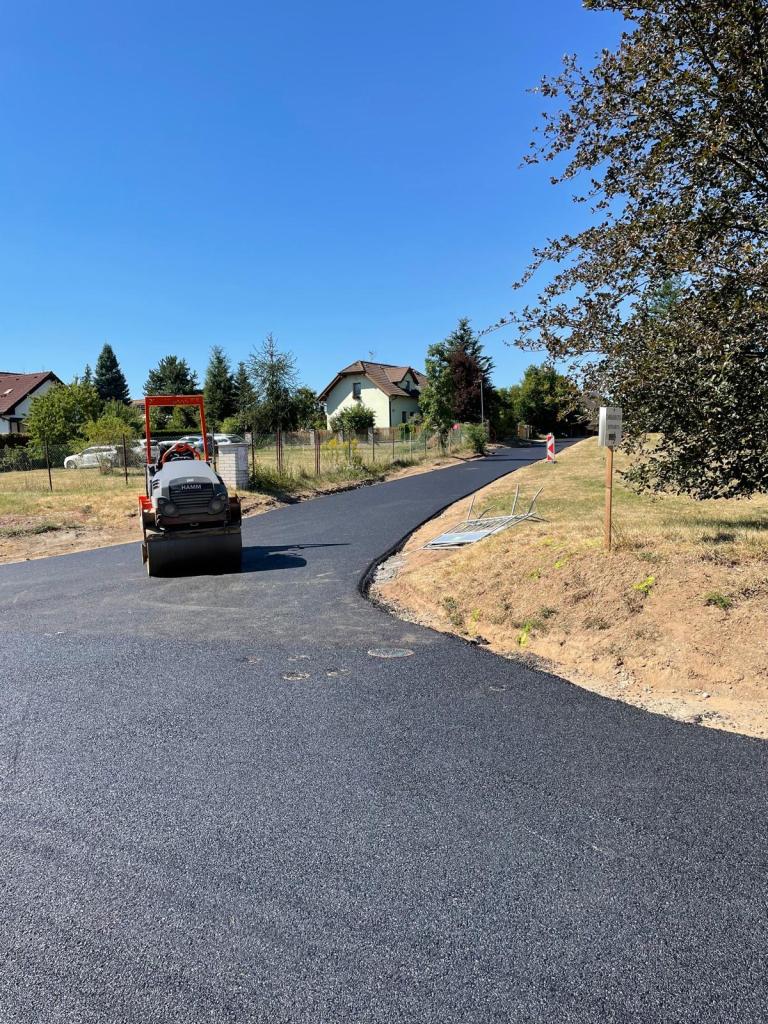

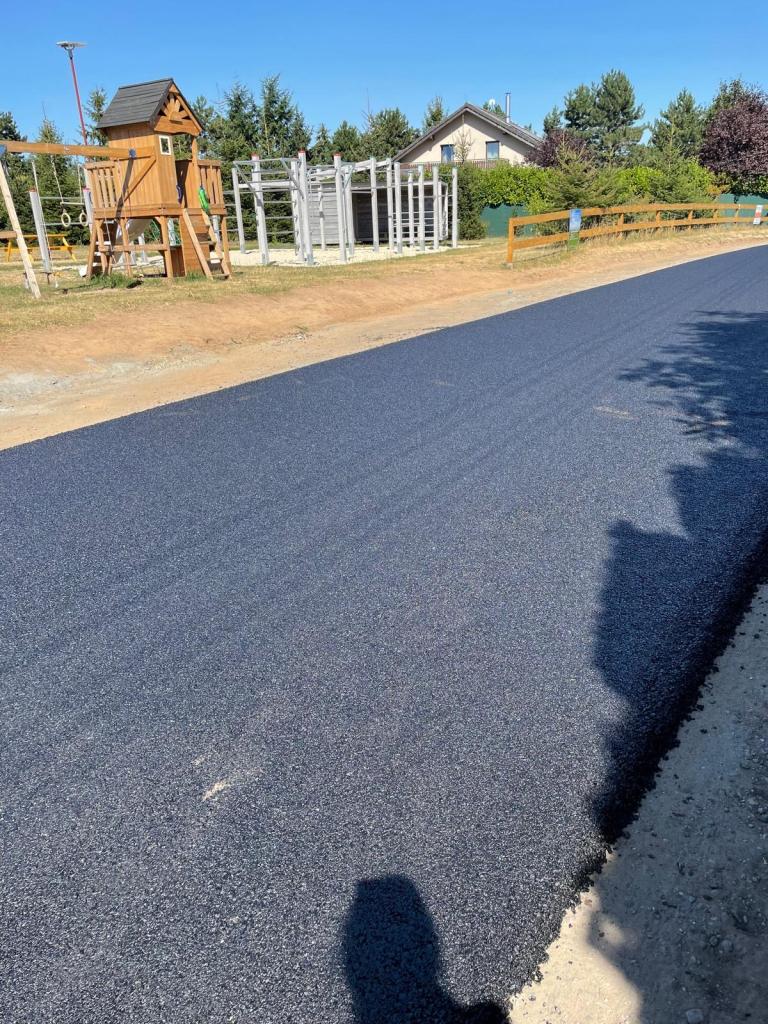

14. 8. proto proběhla doasfaltace zbývající části Pětihostké a následně byl položen asfalt také v úseku v tunelu.
Tato logistická komplikace následně ovlivnila návaznost dalších prací a došlo k posunu harmonogramu. Ulice Družstevní, která zůstává v současnosti vyfrézovaná a s obnaženými kanály, se proto přesouvá do další etapy asfaltování.
Ta je naplánována na 24.–25. 8. Společně s Družstevní budou v těchto dnech opraveny také ulice Na Kopečku, část ulice Pod Ježovem, ulice U Transformátoru a horní část komunikace U Zvoničky.
Následně zbývá ještě ulice Malostranská, Sokolská a spodní část komunikace U Zvoničky. Jejich oprava je naplánována na 14.–15. 9.
📡 CETIN – optická síť
14. 8. byly provedeny výkopy a překopy v ulici Ve Smilovci. V pracích bude pokračováno 17. a 18. 8.
Ve dnech 18.–20.8. budou práce probíhat také v ulici Malostranská a dne 19.8. v ulici U Rybníčku u čp. 8.
💧 Vodovodní přivaděč Hrusice
Práce na vodovodním přivaděči stále pokračují v ulici U Transformátoru, v úseku od čp. 32 do křižovatky u transformátoru směrem k čp. 452.
V týdnu 17.–21. 8. budou práce pokračovat od transformátoru dále ulicí U Tunelu až k tunelu, kde budou prováděny startovací jámy pro protlak.
⚠️ POZOR – v této souvislosti bude uzavřen v dalším týdnu tunel včetně části ulice U Tunelu až po čp. 329.
Občany z oblasti U Višňovky proto prosíme, aby v pondělí 17. 8. využili trasu ulicí Na Kopečku kolem rybníčku a dále vyjeli ulicí U Rybníčku na Hlavní.
Po zbytek týdne tj. Od 18.8. by měla být opět zprůjezdněna část ulice U Transformátoru v úseku, kde je již přivaděč uložen, tedy kolem čp. 32, a následně bude možné využít opět trasu přes ulici U Rybníčku přímo na Hlavní u čp.39.
Oprava vodovodu v ulici Sokolská pokračuje dle plánu. Ulice zůstává průjezdná a přístup k jednotlivým nemovitostem je zachován. Průjezd je v této fázi umožněn pouze obyvatelům a obsluze nemovitostí v ulici Sokolská.
📅 Proč se harmonogram průběžně mění?
Zároveň prosíme o pochopení, že u takto rozsáhlých a vzájemně koordinovaných staveb se může situace měnit doslova z hodiny na hodinu.
U ražby vodovodního přivaděče může práci výrazně ovlivnit například neprůchodnost podloží. U pokládky optické sítě CETIN zase komplikace, které se objeví až při samotných výkopech. A u pokládky asfaltu může návaznost prací ovlivnit například dopravní situace, jako tomu bylo nyní při nehodě na I/3.
Každá taková neočekávaná komplikace může ovlivnit další navazující práce a v některých případech se pak celý harmonogram musí operativně posunout a upravit.
Snažíme se proto informace předávat průběžně a vždy v okamžiku, kdy máme potvrzený aktuální postup. Děkujeme za trpělivost, pochopení a také za respektování aktuálního dopravního značení. ❤️
