19. stavební týden
V uplynulém týdnu byly v celém rekonstruovaném úseku položeny stabilizační vrstvy vozovky, dokončeny obruby chodníků včetně zbývajících úseků a dokončena také parkovací plocha u bytových domů.

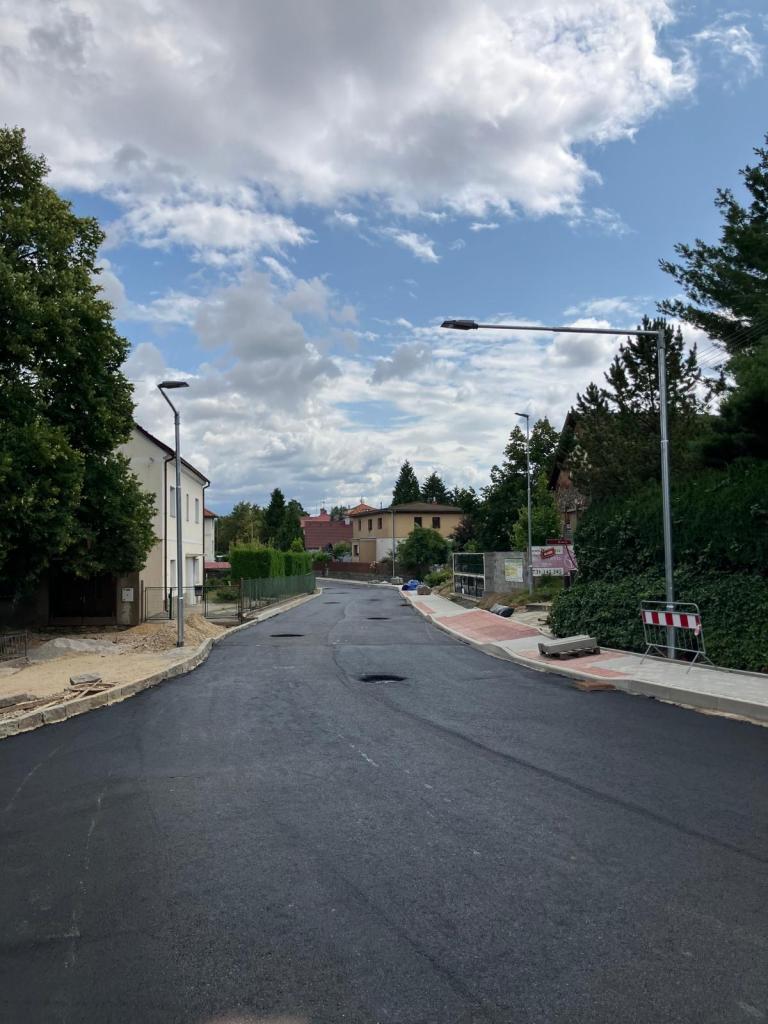

V tomto týdnu budou probíhat pokládky finálních asfaltových vrstev, které představují jednu z posledních etap celé rekonstrukce.
Pokud vše proběhne podle plánu, od soboty 1. srpna 2026 bude průtah obcí opět plně průjezdný!
Děkujeme všem občanům za trpělivost během několikaměsíční uzavírky. Jsme rádi, že se po více než čtyřech měsících blíží její konec.
⸻
Most přes trať
V souvislosti s vysokými letními teplotami a pohybem těžké stavební techniky při rekonstrukci mostu bude obnovena obrusná asfaltová vrstva na mostě přes železniční trať.

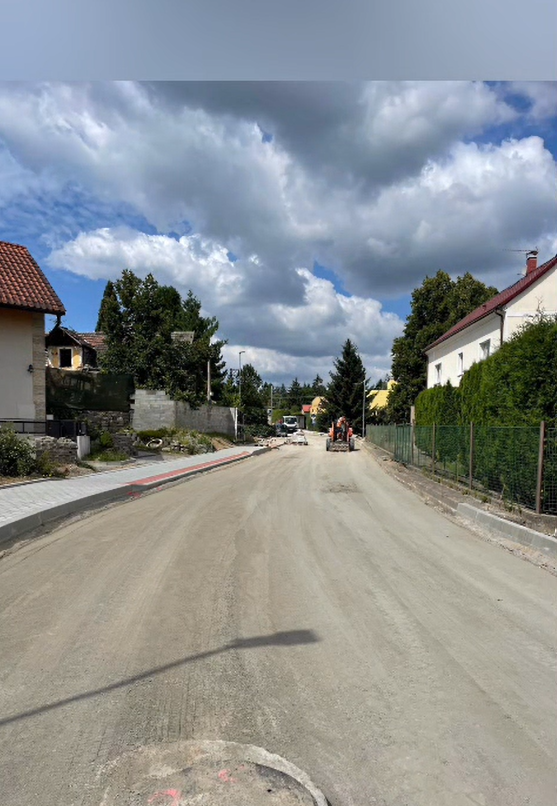

30. 7. – frézování vozovky.
31. 7. – pokládka nového asfaltového povrchu.
Ve dnech 30. a 31. července nebude most průjezdný.
Dnem 31. července zároveň končí úplná uzavírka mostu i průtahu obcí. Od 1. srpna bude komunikace opět plně průjezdná.![]()
![]()
![]()
![]()
⸻
Cetin
Probíhající etapy
Probíhá etapa 1D, dokončení etapy stále platí 15. 8. 2026.
Uložení kabelů U Dálnice čeká na dokončení vodovodu od Zeprisu.

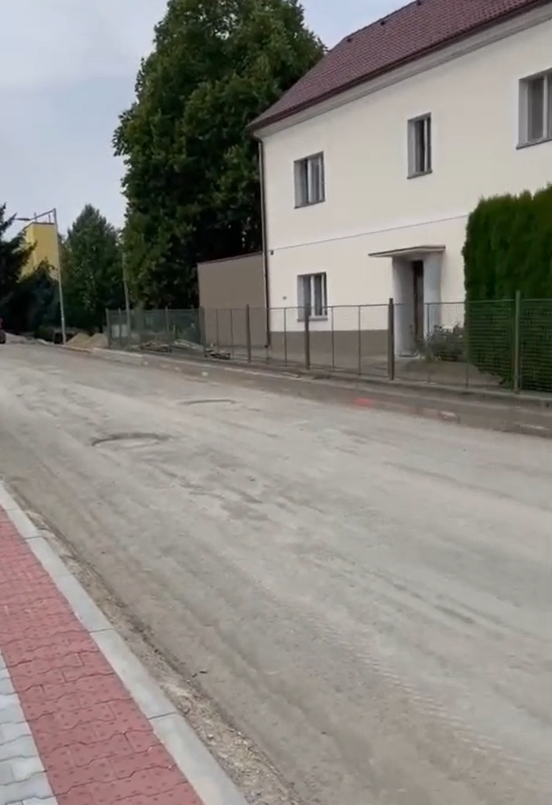

Ukládání optické kabeláže v objízdných trasách- přípravné práce před opravou objízdných tras
- V pondělí 27.7.2026 bude prováděn překop v ulici Ve Vilách
- 28.7.- 29.7.2026 budou prováděny překopy v ulicích:
-V Břízkách u čp. 143, 156, 246, 298, 337, 421, 430,
-Svahová u čp. 280, 316
-V nové čtvrti u čp. 310, 318, 322,
-Klánovka
Všechny překopy budou zasypány pro plný průjezd než budou překopy přeasfaltované. V týdnu od 3. 8. se s asfaltováním nepočítá.
⸻
![]()

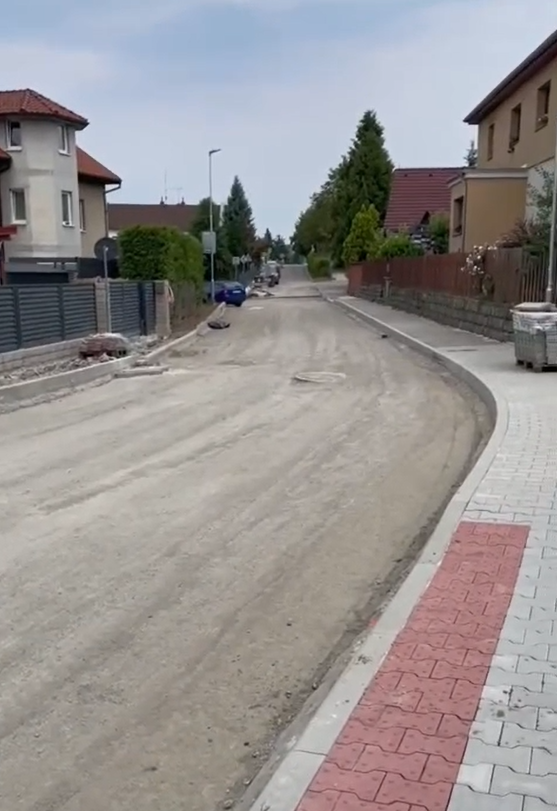

Opravy objízdných tras a související koordinované stavby![]()
V posledním čísle Senohrabské hlásky byl zveřejněn harmonogram oprav objízdných tras a dalších navazujících staveb. Jednotlivé akce jsou koordinovány mezi společnostmi CETIN, VHS Benešov, ZEPRIS a BES, aby se předešlo opakovaným zásahům do nově opravených komunikací.
Ve Vilách
*
CETIN – zahájení pokládky optické sítě tento týden.
*
BES – 31. 7. pokládka asfaltového povrchu
Družstevní
*
CETIN – tento týden
*
BES – srpen
Na Kopečku
*
CETIN – srpen
*
BES – srpen
U Transformátoru
*
CETIN – srpen .
*
BES – srpen .
Klánovka
*
CETIN – tento týden.
*
BES – srpen až září 2026.
Malostranská
*
CETIN – červenec
*
BES – srpen až září
Pro bližší info prosím kontaktujte stavbyvedoucí:
CETIN - p. Zoubek tel.: 606 613 926
BES - p. Brožík tel.: 720 980 241
⸻
Důležité informace k opravám komunikací
Při pokládce asfaltových vrstev bude vždy příslušná ulice po nezbytně nutnou dobu zcela uzavřena. Prosíme všechny obyvatele, aby s tímto omezením počítali a v případě potřeby si svá vozidla včas přeparkovali mimo uzavíraný úsek.
V ulicích, kde bude současně probíhat výměna podloží (sanace konstrukčních vrstev vozovky), bude uzavírka trvat několik dnů. Jedná se zejména o:
*
Malostranskou,
*
Sokolskou,
*
část Klánovky,
*
část ulice U Hřiště.
Oprava vodovodu v ulici Sokolská:
VHS Benešov provádět rekonstrukci vodovodu od 3. 8., při stavbě bude po celou dobu stavby obyvatelům zajištěn přístup k jejich nemovitostem. Organizace prací bude přizpůsobena tak, aby byl přístup zachován po celou dobu realizace. Se všemi dotazy se obracejte na pana Brona ( stavbyvedoucí tel.: 603 862 195)
⸻
Děkujeme všem občanům za trpělivost, ohleduplnost a respektování dopravních omezení.
Přivaděč Hrusice : od 3. 8. bude pokračovat pokládka ulicí U Transformátoru
Přivaděč Senohraby: od 14. 9. budou při vjezdu do Senohrab od Benešova probíhat výkopové práce pro ražbu protlaků směr hotel Sen.
